1. Haberler
  2. Güncel
  3. DSİ’den cevap geldi

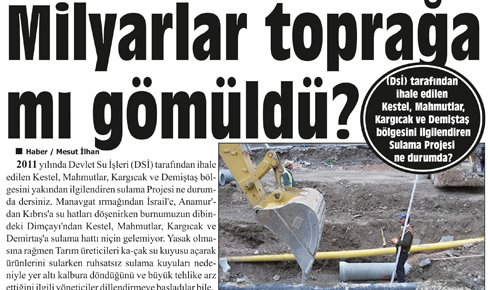

DSİ’den cevap geldi

Paylaş

Bu Yazıyı Paylaş

veya linki kopyala

milyarlarGeçtiğimiz hafta yayınladığımız “Milyarlar toprağa mı gömüldü” haberimize Devlet Su İşleri Genel Müdürlüğü Basın Müşavirliğinden cevap geldi. Cevabi yazıda “zamanında yetiştirilememenin bahanesi olarak ihaleyi alan firmanın işi bırakması ve Kamulaştırma işlerinin devam etmesi olarak gösterilmiş. Mahmutlar Post Gazetesi olarak Basın ilkelerine tam olarak uyduğumuzu göstermek amacı ile DSİ Genel Müdürlüğü Basın Müşavirliğinden gelen Cevap yazısını aynen virgülüne ve noktasına dokunmadan yayımlıyoruz.
MAHMUTLAR POST GAZETESİ
SAYIN YAZI İŞLERİ MÜDÜRÜ’NÜN DİKKATİNE
Konu: 26.04.2016 tarih ve “Milyarlar toprağa mı gömüldü?” başlıklı haberiniz.
DSİ 13. Bölge (Antalya) Müdürlüğümüz sorumluluk sahasında bulunan Dim Barajı’nın geçici kabulü 16.11.2009 tarihinde yapılmış ve işletmeye alınmıştır. Barajın Kesin kabulü ise 01.02.2011 tarihinde yapılmıştır.
Dim Barajı; enerji, içmesuyu, sulama ve taşkın koruma olmak üzere dört amaca hizmet eden bir projedir. 38,25 MW kurulu gücündeki santralden 122,89 GWh/yıl enerji üretilmektedir. 3.650 hektar alana sulama suyu sağlayacak olan baraj aynı zamanda Alanya ve çevresine 47,3 hm3/yıl içme ve kullanma suyu temin edecektir. İçmesuyu isale hattı ve arıtma tesislerinin yapımı devam etmekte olup fiziksel gerçekleşme %86 mertebesine ulaşmıştır.
DSİ 13. Bölge Müdürlüğümüz tarafından ihalesi yapılan ve 16.09.2010 tarihinde sözleşmesi imzalanarak Makro Yapı Tic. Ltd. Şti. yükleniminde inşaatına başlanan  “Antalya Alanya 2. Merhale Dim Barajı Sulaması İnşaatı” yüklenici firmanın sözleşmesi, sözleşme hükümlerine göre hareket etmemesi ve iş programının çok gerisinde kalması sebebiyle 06.07.2012 tarihinde fesh edilmiştir.  Proje 25.02.2013 tarihinde “Antalya Alanya 2. Merhale Dim Barajı Sulaması İkmali İnşaatı” adı altında yeniden ihale edilmiştir.  03.05.2013 tarihinde Enkaya İnş. Nak. Tur. Pet. Ürn. San. Tic. Ltd. Şti. ile sözleşme imzalanmış ve 13.05.2013 tarihinde yer teslimi yapılarak işe başlanmıştır.
Ancak geçen zaman içerisinde bölgenin turistik bir merkez olması dolayısı ile hızlı nüfus artışı ve yoğun yapılaşmanın yaşanması, sulama alanlarının Belediyesi tarafından imara açılması gibi sebeplerle proje güzergâhında çalışma alanları kısıtlanmıştır. Bu durum inşaat çalışmalarını güçleştirmiş ve proje tadilatlarına sebebiyet vermiştir. Özellikle yerleşim yerlerinden geçen yüksek basınca sahip boru hatları güzergâhlarının belirlenerek ileride işletmeden kaynaklanabilecek hatalardan dolayı meydana gelebilecek zararların önlenmesi amacıyla, farklı farklı kesimlerin çelik boru ile teşkil edilmesi gerekliliği ortaya çıkmıştır. Bu yönde proje tadilatları yapılmaktadır. Şu an itibariyle projede %23,50 gerçekleşme sağlanmış olup kamulaştırma çalışmaları devam etmektedir.
Daha önceki yıllarda döşenen sulama hattı borularının projemiz ile irtibatı sağlanarak imalatlar faydaya dönüştürülecektir. Şantiye sahası ve sulama alanında bulunan muhtelif boruların imalatları yapılmadan ödemelerinin yapılmadığı da bilinmelidir. Ayrıca proje tadilatlarına bağlı olarak kamulaştırma çalışmaları devam etmekte olup Kamulaştırma çalışmalarının tamamlanmasını müteakip inşaat çalışmalarına hız verilecektir.
DSİ Genel Müdürlüğü
Basın Müşavirliği
27.04.2016

E-posta adresiniz yayınlanmayacak. Gerekli alanlar * ile işaretlenmişlerdir

Giriş Yap

Mahmutlar Haber, En Güncel Haberler, Son Dakika - MahmutlarPost ayrıcalıklarından yararlanmak için hemen giriş yapın veya hesap oluşturun, üstelik tamamen ücretsiz!
